Как доказать, что работы выполнены без подписанных актов?

Практичная схема: какие доказательства собрать, как оформить сдачу, где помогает Приложение 101.

Обложка статьи: Как доказать, что работы выполнены без подписанных актов?

Ситуация из практики: ремонт сделан, деньги потрачены, заказчик ходит по объекту, пишет в чат, просит «доделать мелочь», при этом акт выполненных работ не подписывает. Через месяц начинается разговор в стиле «я ничего не принимал».

Без актов выполненных работ позиция подрядчика слабеет. В споре придется собирать доказательства по кускам: что делали, в каком объеме, когда передавали результат, как заказчик реагировал и что подтверждал.

Ниже разложу, какие доказательства обычно помогают, как выстроить приемку задним числом (в рамках закона) и как цифровая фиксация работ в Приложении 101 реально играет роль в суде.

Содержание:

Почему работа без актов — риск, даже если ремонт завершен?

Акт выполненных работ (часто в форме КС-2) доказывает самый важный факт в споре: заказчик принял результат, подрядчик работу сдал. Дальше уже проще обсуждать оплату, сроки, замечания и гарантию. Когда актов нет, у заказчика появляется пространство для маневра: оспаривать сам факт выполнения работ, объем, стоимость, момент сдачи. вартир это чувствуется острее: объект у физлица, привычка решать вопросы голосом, часть договоренностей в мессенджерах, материалы покупались «по просьбе» без формального согласования. В споре такая картинка разбирается по деталям, каждая слабая точка снижает шансы.

При этом отсутствие акта не означает автоматический проигрыш. Суд оценивает совокупность доказательств. Задача подрядчика — собрать доказательства так, чтобы они складывались в одну историю, без дыр.

Если актов нет, мысль простая: выигрывает тот, кто лучше фиксировал ход работ и реакцию заказчика на каждом этапе.

Какие доказательства собрать ля суда, если акты не подписаны, а работы выполнены?

Суду редко достаточно одного файла или одной переписки. Работает связка: договор → ход работ → согласование/контроль → передача результата → реакция заказчика. Чем плотнее эта цепочка, тем труднее развалить позицию подрядчика.

Вот что обычно усиливает дело, если акт выполненных работ не подписан:

  • Договор и приложения: смета, ТЗ, дизайн-проект, переписка о согласовании изменений, условия приемки и сроков.
  • Отчеты по этапам: перечень работ, объемы, даты, привязка к помещениям, фото до/после, отметки по скрытым работам.
  • Финансовые документы: чеки, накладные, счета, подтверждения переводов, авансов, возвратов, согласование закупок.
  • Переписка: постановка задач, согласование допработ, обсуждение качества, сообщения «все ок, делай дальше», приглашения на приемку.
  • Материальные следы присутствия: пропуска, журналы работ, доставки, акты на скрытые работы, документы по субподряду.
  • Экспертиза: когда спор про качество или объем, независимое заключение часто становится опорой.

Если работа ведется через Приложение 101, появляется еще один слой доказательств: события по объекту, отчеты, подтверждения заказчика, чеки и баланс проекта. В блоге 101 есть подробный разбор, как подтверждение событий помогает доказать приемку без бумажного акта: «Приемка работ без акта: подтверждение событий в Приложении 101 спасает в суде».

Отдельно отмечу электронные подтверждения. В 101 принятие события заказчиком может трактоваться как простая электронная подпись, если это закреплено в договоре и соблюдена логика работы в проекте. На эту тему полезно посмотреть материалы про приемку через подтвержденные события и про электронную подпись: что делать в Приложении 101, если заказчик отказывается подписывать и разбор простой электронной подписи.

Если нужны данные из проекта в виде отдельного документа под суд, у 101 ьного запроса выгрузки: «Официальный запрос данных из Приложения 101».

Что делать прямо сейчас, если акты еще не подписаны?

Важно не уходить в бесконечные «позвонил — договорились». Нужны действия, которые оставляют след: уведомления, приглашение на приемку, фиксация результата, сбор пакета доказательств.

Ключевой момент для односторонней приемки: заказчика сначала уведомляют о готовности работ к сдаче. Без этого односторонний акт часто теряет вес.

Действуйте по алгоритму:

  • Соберите хронологию. Таблица по датам: что сделали, какие материалы закупили, что согласовммы заходили, какие отчеты отправлялись.
  • Подготовьте акт выполненных работ. Заполни детально: помещения, виды работ, объемы, период, стоимость. Если нужен ориентир по КС-2, пригодится материал про форму КС-2 и акт приемки.
  • Направьте уведомление о готовности к сдаче работ. В договоре обычно прописан способ: лично под подпись, заказным письмом с в договоре тишина, все равно отправь так, чтобы остался трек и опись. Про смысл уведомления есть отдельный разбор: «Зачем нужно уведомление о готовности к сдаче работ?».
  • Пригласите заказчика на осмотр и приемку. Назначьте дату и время, приложите перечень работ, попросите дать замечания письменно в разумный срок.
  • Подготовьте фото и видео с датами, общий обзор + детали по спорным местам. Если конфликт острый, иногда уместен нотариальный осмотр доказательств (эту тактику стоит обсудить с юристом).
  • Если заказчик не явился, оформите односторонний акт. Это привязано к правилам договора и нормам о строительном подряде (в практике часто опираются на п. 4 ст. 753 ГК РФ). Дальше отправь акт и счет с описью.
  • Упакуйте доказательства в один комплект. Договор + переписка + чеки + отчеты + фото/видео + подтверждения в системе. В спорных историях полезно собрать заключение специалиста по объему и качеству работ.

Кейс: Подрядчик доказал свою правоту в суде с помощью Приложения 101

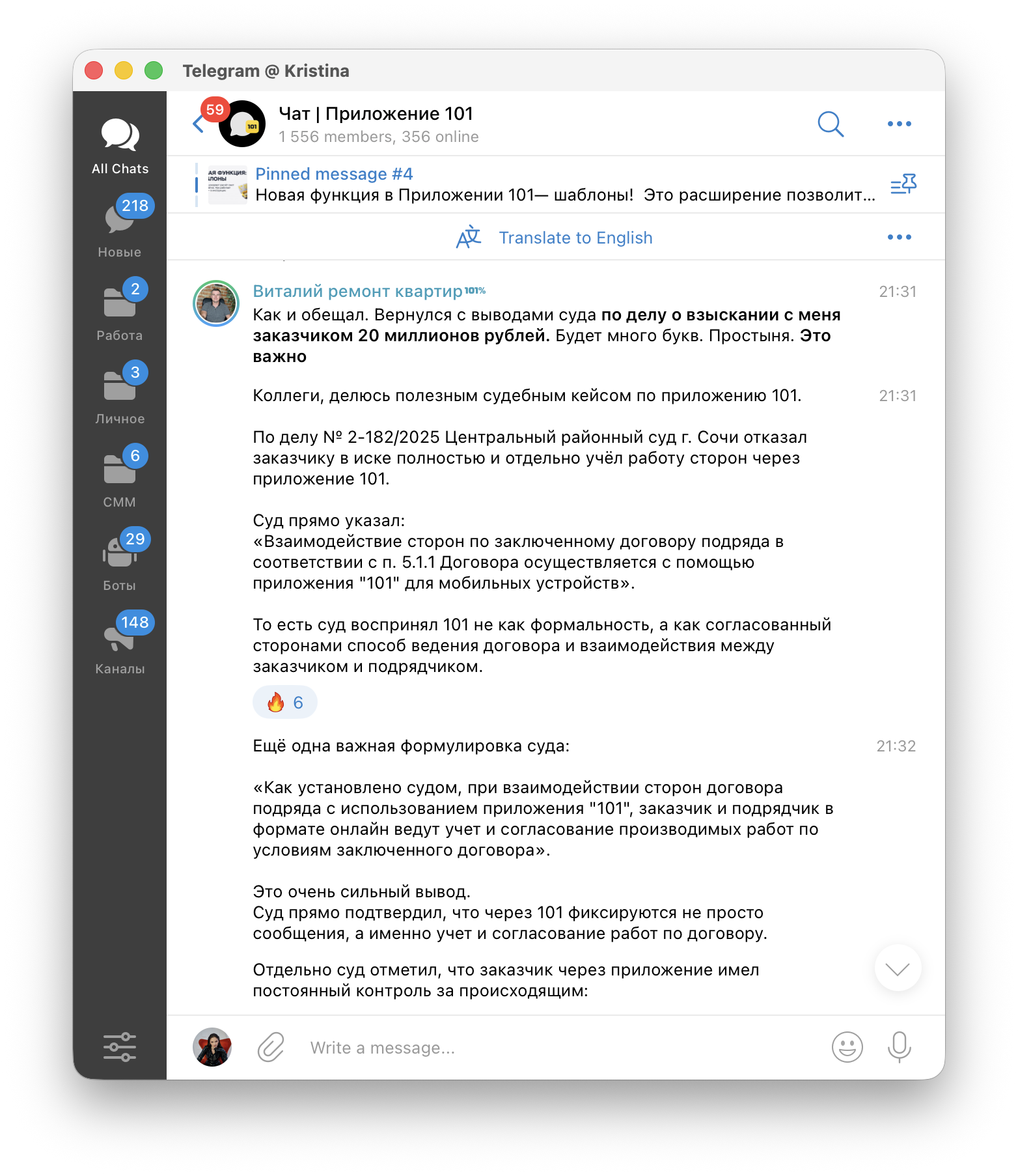

26 марта 2026 года пользователь Приложения 101 поделился историей: заказчик пытался доказать, что работы были выполнены другим подрядчиком. Однако Центральный районный суд г. Сочи отказал в иске полностью. В мотивировке суд отдельно отметил, что взаимодействие по договору шло через Приложение 101 и это было согласованным способом работы сторон.

Работа без актов выполненных работ: как доказать, что ремонт сделан

Суть, которую стоит забрать себе как практику, выглядит так:

  • В договоре было закреплено взаимодействие через приложение. Суд воспринимает это как часть правил сделки, без «серой зоны».
  • Через приложение велись учет и согласование работ. Это принципиально: речь про приемку этапов, согласование событий, контроль оплат.
  • Финансовые документы и первичка были доступны заказчику. Чеки, документы по материалам, движения денег — все это снижает шанс на позицию «ничего не видел».
  • Почти 90% работ и материалов имели отметку подтверждения заказчиком. Суд сослался на балансовый отчет, где напротив позиций стояло «подтверждено заказчиком».
  • Отказ от приемки оценили критически. Суд указал на требования ст. 720 ГК РФ и условия договора по мотивированности отказа.
В этом кейсе важны две вещи: заранее согласованный канал взаимодействия и регулярные подтверждения заказчика по ходу работ. Это превращает спор про «выполнялось или нет» в спор про конкретные замечания.

Как настроить приемку, чтобы до спора не доходило?

Сильная защита строится до конфликта. Обычно хватает дисциплины в двух местах: договор и регулярная приемка этапов.«Договор подряда на ремонт», плюс держи под рукой статью «Как правильно прописать правила приемки работ в договоре».

По процессу: привяжите оплату к приемке этапов. Логика простая: сделал этап → выложил отчет → заказчик подтвердил → деньги списались/перешли по правилам проекта. Именно так устроена работа через Приложение 101, и именно такие егче объяснить в суде.

Про качество и замечания: если заказчик принял работу без проверки, дальше ему сложнее ссылаться на явные недостатки (п. 3 ст. 720 ГК РФ). Это отдельная зона риска для заказчика и зона защиты для подрядчика. Подробности есть в статье «Явные недостатки работ».

Финальный совет без романтики: акт выполненных работ все равно нужен. Цифровая фиксация спасает, когда бумага сорвалась. Для спокойной кассы и спокойного сна лучше держать связку «акт + прозрачный учет работ и денег».
